超平地坪(Superflat Floor)就是地面限定叉车永久性使用的巷道区域(即限定交通区域),通常归类为“超平地坪”,即是通过高精度激光整平机(轻便型和SXP大型激光整平机)对新浇筑的混凝土进行摊铺整平并结合一定地坪施工工艺,达到某种特定使用需求的一种地坪;超平地坪是目前世界上最高规格和最高标准的高级地坪,它是为了提高地面的平整度、耐磨度及延长地面使用寿命而设计的。
地坪特征
1. 施工时节省人工、降低劳动强度,成品后减小地面开裂几率;
2. 地坪表面更密实、超平亮洁、均等摩擦;
3. 耐磨耐压性高,易保养、清洁;
4. 叉车等运行平稳、速度快、效率高且不会碰撞货架及倾倒,使用寿命长;
5. 施工效率高(作业工效提高100%—300%),更具竞争力。
应用范围
大型仓储中心、物流中心、零售业的综合配送中心、超窄巷道仓库、铁道运输储备中心、货运码头、电视节目演播室、溜冰场、使用精密仪器、设备的生产车间等对地面要求特别平整度的工业厂房车间、航空航天制造中心等等。
工艺流程
1. 准备工作:对激光整平机设备进行调试,根据原始水准点引做 2 个固定基准水准点;铺设塑料薄膜,绑扎钢筋网(大面积整体绑扎),支设边模;架设激光发射器,根据原始水准点引地坪标高到激光整平机。

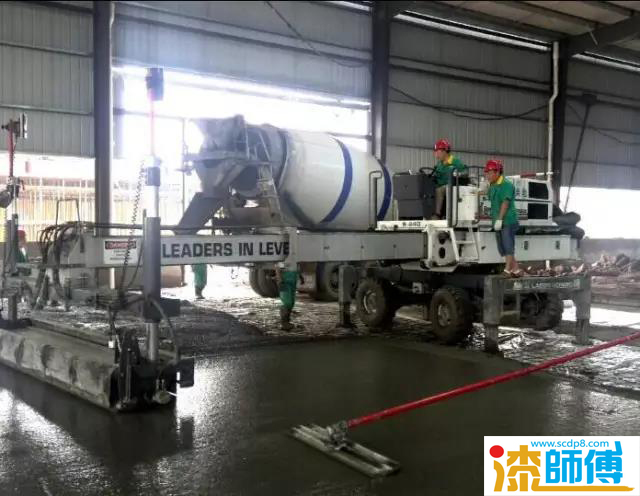

2. 混凝土摊铺:在激光整平机伸缩臂有效范围内(6.1m以内),先用人工将混凝土大致摊铺开来,然后由激光整平机一次性完成振捣、压实、整平工作。
3. 硬化材料撒布:待混凝土初凝时(指压测试留下3-5mm印迹),先将2/3量硬化骨料(非金属骨料或金属骨料和合金骨料)纵、横交叉均匀撒布,让材料充分吸收混凝土中水份,用抹光机械抹平;再将余下1/3量硬化骨料均匀撒布,多次抹平后收光;边角区域应用手工抹刀抹平,收光。
4. 养护及切割伸缩缝:施工完成后即可用养护剂(水加薄膜、蜡、密封固化剂)实施养护;完工5-7d后宜做切割缝,以防不规则龟裂,切割缝间距宜为6-8m(一般根据车间柱距离确定),切割应统一弹线,以确保切割缝整齐顺直,切割深度应至少为混凝土基层厚度的1/3(切割伸缩缝缝一般由土建完成)。28天后可正常使用。
5. 其他工作:
1)平整度检测:使用 F-meter 或同等级的测量设备进行平整度测试。
2)填缝:在地坪使用前,对切割缝的进行灌注填缝胶填补。
地坪标准
1. 地面施工根据美国混凝土协会的ACI302.1R的规范;
2. 地坪的设计使用国际上认可并通用的地坪平整度及水平度标准ACI117&BCSTR34;
3. 地坪平整度及水平度测量为根据美国ASTME1155的检测方法采用F-Number系统(F-number系统-FACE Floor Profile Number:推荐使用的描述地面平整度与水平度的体系方法)。
4. 阐述地面平整度与水平度必须有两个独立的F-number:
1)平整度F-number(FF):是通过沿被测区域的测量线测量时每1-ft(300mm)间距落差的连续变化值表示地表的崎岖不平。
2)水平度F-number(FL):是通过沿被测区域的测量线测量每10-ft(3m)的连续距离内的落差来表示相对于地坪等级的顺应性。
地坪类型
1. 混凝土地基地坪:使用与压力超过10吨/m2的地坪;
2. 钢纤维混凝土地坪:可以减少地坪厚度,控制混凝土裂缝;
3. 高强度混凝土地坪:使用30Mpa,承重力可达到300KG/cm2,地表面采用其他材料,施工工成高强度地坪表面;
4. 通道区域地坪:用于叉车高度超过12米及经常通行的仓库地坪等。
超平地坪参数
超平等级 Super flat grade |
货架高度 Shelf height |
F-Number系统 F-Number System |
3米靠尺落差(mm) Approx.Tolerance In 3 meter(mm) |
||
平整度(FF) Flatness(FF) |
水平度(FL) Levelness (FL) |
||||
特级超平地坪 Ultraflat |
|
≥150 |
≥100 |
≤1.0 |
|
超平地坪 Superflat |
>13m |
≥100 |
≥60 |
≤1.6 |
|
普通地坪 Generalflat |
1类 Firsttyle |
8~13m |
≥50 |
≥35 |
≤3.0 |
2类 Sec.tyle |
6~8m |
≥35 |
≥25 |
≤5.0 |
|
3类 Thirdtyle |
1~6m |
≥25 |
≥18 |
≤6.0 |
